一栋楼的机电04|规划阶段机电要看什么,不然后面全是硬伤
|
改?设计说建筑方案定了动不了。现场只能硬挤、绕路、降标高。这些硬伤90%都是规划阶段埋下的。方案阶段机电不介入,后期施工图再使劲也填不平。 今天这篇,把规划阶段机电必须盯死的五大类条件讲清楚,文末附完整清单。

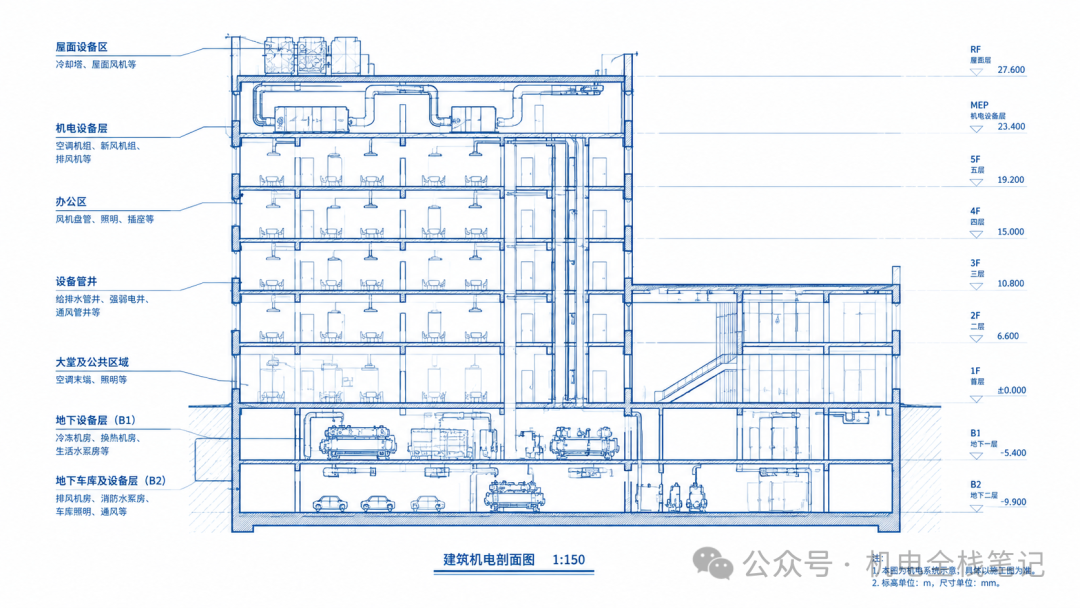

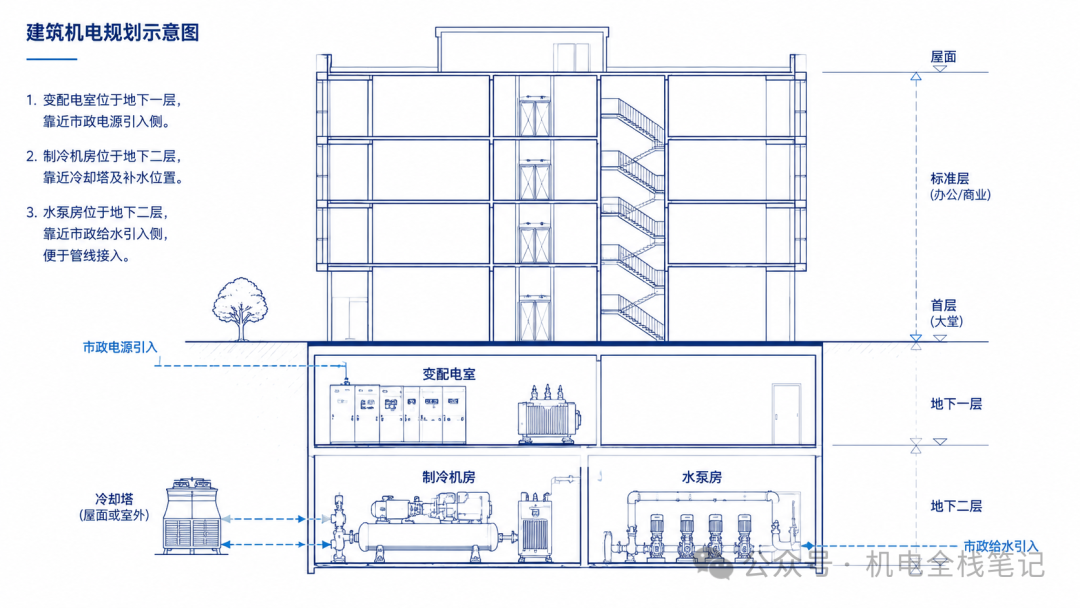

规划阶段机房只会预留位置和面积,不会细化到设备排布。但以下几个条件必须在方案图上明确: 位置要求:设在负荷中心附近,减少电缆长度和损耗 禁忌:严禁设在地下最底层、卫生间下方、积水区域 净高:≥3.6m(柜前操作通道净高≥2.2m) 面积估算:一台干变约4050㎡,两台约6080㎡,三台约90~120㎡ 运输通道:预留设备搬运通道宽度≥1.5m,高度≥2.5m 位置要求:靠近建筑负荷中心,缩短冷媒管程 净高:≥4.5m(离心机安装高度约3~3.5m+吊顶空间) 运输通道:必须有独立设备运输通道,宽度≥2.5m 通风:需设独立机械通风系统,换气次数≥6次/h 位置要求:靠近市政给水管引入端,不设在最底层防水淹 净高:≥3.0m 消防水泵房:建筑高度≤24m 的多层建筑≥0.07MPa;高层建筑≥0.10MPa,泵房 内设排水设施 位置要求:宜设首层或地下B2及以上 关键条件:需独立进风井、排风井、排烟井——三井独立,不能合用 储油间:≤1m³,防火墙隔开,设甲级防火门 管井尺寸在规划阶段最容易忽视。面积小了,施工图阶段怎么排都排不开。

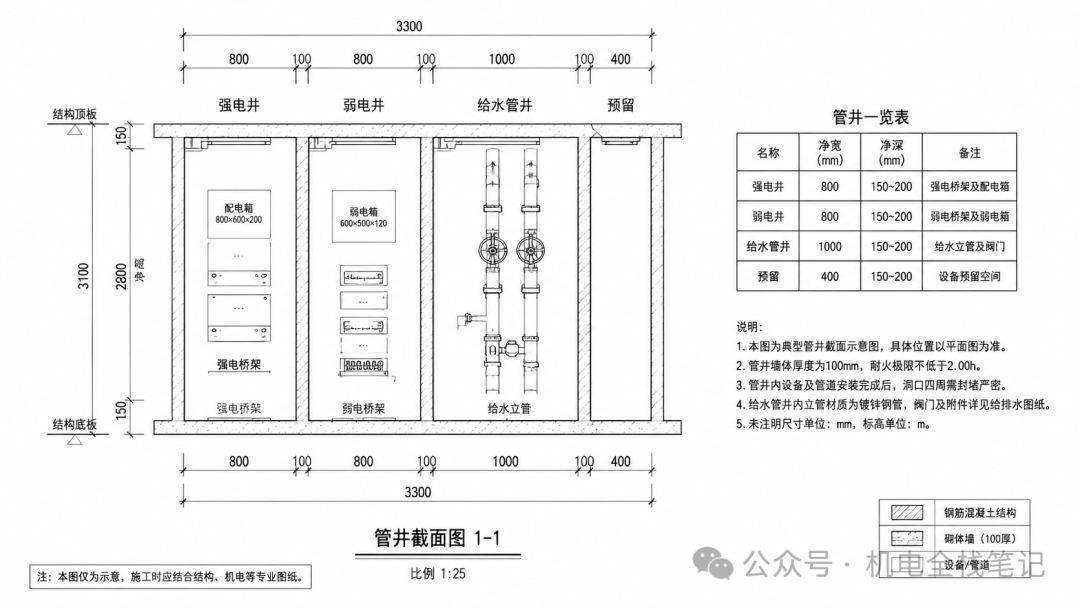

原则:管井上下对齐,检修门朝向公共区域,每层设检修照明和插座 规划阶段必做的一件事:把各专业管井需求汇总,排到一起看面积够不够。方案阶段还能调,施工图出了就来不及了。 开口方向:结构施工前必须明确开口朝向设备区或走廊,避开核心筒 主风道风速:6~8m/s,由此反算净面积 防排烟风井:耐火极限≥1h,不能与空调风井合用 与排风井关系:优先独立设置;条件不足时可用双速风机合用一个风井(需认证) 内壁:需抹灰光滑,减少阻力 取风口位置:距离排风口水平距离≥10m,垂直距离≥3m 避免死角:取风口不应朝向封闭天井 设备平台在规划图上就是一个小方块。等设备到场才发现进不去、装不了、修不了。 最小尺寸:≥900×600mm,正面检修≥400mm 空调外机:≥1200×800mm,正面检修≥600mm 新风机组:≥1500×1000mm 冷却塔平台:面积按冷却塔选型,四周留≥600mm检修通道 百叶开口率:≥70%(否则通风散热不够,设备降额运行) 运输通道:预留设备运输通道宽度≥1200mm 排水:平台需设地漏+防水 |
